1.圖上標高以車間地平標高±0mm為基準。
2.筑爐前應按圖紙對鋼結構、燒嘴、水梁等相關設備安裝進行驗收,確認各部分設備安裝符合要求后方可筑爐。
一、爐墻、爐底砌筑:
1.爐墻澆注施工前模板要支牢,不得出現嚴重泄露、跑模事故。
2.普碳鋼焊接采用型號E4303焊條焊接,1Cr18Ni9Ti材料焊接采用型號為E347-16,牌號為A132焊條焊接。
3.錨固磚布置可根據現場情況局部調整。
4.支模時要保證模板面與爐墻錨固磚之間的間隙不超過5mm,防止烘爐及使用時爐墻澆注料剝落。
5.澆注料澆注施工前,在耐火材料(如輕質磚等)和金屬構件與澆注料的結合面刷兩遍瀝青油,待油漆干后方可澆注。
6.所有檢修爐門烘爐完畢后必須用耐火粘土磚和輕質粘土磚活砌,具體見相關圖紙。
7.粘土磚砌體用粘土泥漿,工作層為Ⅱ類砌體,非工作層可做為Ⅲ類砌體砌筑。
8.錨固磚吊掛鉤套管與爐皮鋼板焊接采用型號E4303焊條焊接,應牢固、無虛焊、焊后作逐個檢查。
9.膨脹縫的留設:
9.1 磚砌體的層與層之間砌體膨脹縫要相互交錯;
9.2 磚砌體同一條膨脹縫要留設成“弓”型,不得留設通縫;
9.3 高鋁磚砌體縱向及橫向每米留設6-8mm寬膨脹縫,用硬紙板填充;
9.4 耐火粘土磚砌體縱向及橫向每米留設5-6mm寬膨脹縫,用硬紙板填充;

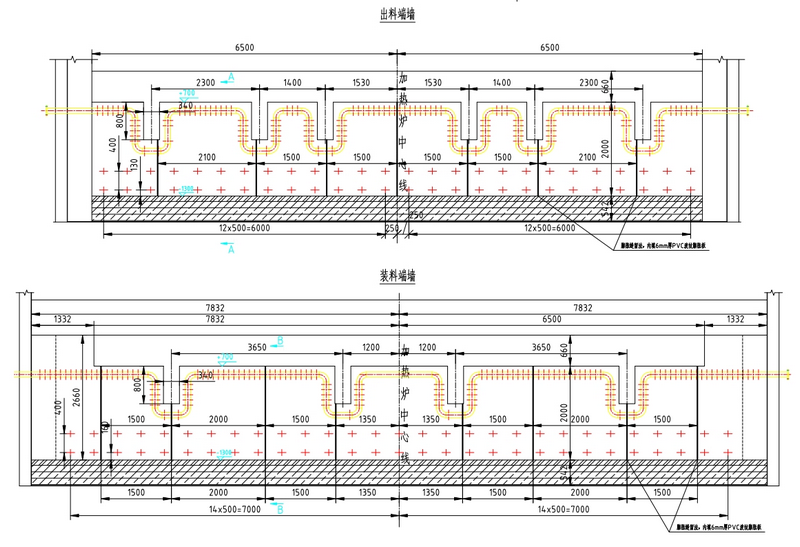

9.5 膨脹縫的位置和寬度應按照施工圖進行留設。
二、水梁砌筑:
1.縱梁、橫梁及其立柱管均需包6mm厚的納米纖維毯及14mm厚的高鋁纖維毯以及60mm自流澆注料。
2.錨固鉤在澆注施工前刷兩遍瀝青油。
3.在包扎耐火纖維毯之前應先在鋼管表面涂以高溫粘結劑(或纖維毯專用粘結劑),然后將纖維毯貼在鋼管表面。纖維毯要貼滿,不允許有空缺。纖維毯貼好后用塑料薄膜包裹緊,塑料薄膜包裹時不允許留有空缺。在澆筑自流料時不允許出現纖維棉堆積的情況出現,在包裹塑料薄膜的同時用低碳鋼絲壓緊捆扎至圖紙要求厚度,然后再支模具進行自流澆注料施工。
